Marcos do projeto

Marcos permitem rastrear o trabalho contínuo do projeto designando uma sequência de etapas-chave que devem ser atingidas antes da conclusão do projeto. Os marcos são particularmente úteis em projetos caros, longos ou em larga escala. Eles podem ser usados puramente para fins indicativos, como uma forma de garantir que o projeto seja concluído em tempo hábil.

Os marcos também podem ser usados como base para faturar o cliente. Isso beneficia ambas as partes, pois garante um fluxo de caixa consistente para o financiamento do projeto e permite que o cliente pague o projeto em várias parcelas.

Configuração

Habilite marcos para o projeto desejado abrindo o aplicativo Projeto, clicando em fa-ellipsis-v (reticências verticais) no cartão do projeto e clicando em Configurações. Em Gerenciamento de Tarefas, habilite Marcos.

Configure marcos do projeto clicando em fa-ellipsis-v (reticências verticais) no cartão do projeto e selecionando Marcos. Crie um marco clicando em Novo, inserindo o Nome do marco, selecionando um Prazo se desejado e clicando em Salvar.

Adicione ou remova opções clicando em oi-settings-adjust controles deslizantes. As seguintes opções são relevantes ao usar faturamento baseado em marcos:

  • Sales Order Item: this field is filled in automatically with the Sales Order number.

  • Quantity (%): percentage of the ordered quantity that will automatically be delivered on the sales order once the milestone is marked as reached.

Após configurar os marcos, você pode vincular tarefas do projeto aos marcos. Para fazer isso, navegue até o projeto em que você criou os marcos e clique em uma das tarefas para abri-la. Em seguida, clique no campo Marco para abrir um menu suspenso. Selecione o marco desejado da lista.

Após todas as tarefas vinculadas ao marco serem concluídas (marcadas como Concluído ou Cancelado), o marco será automaticamente marcado como Atingido em Projeto › Configurações › Marcos. Você também pode marcar a caixa Atingido manualmente sempre que o marco for atingido. A marcação manual da caixa não afetará as tarefas vinculadas ao marco.

Usando marcos

O Odoo oferece várias formas de supervisionar os marcos do projeto e sua relação com as tarefas em andamento.

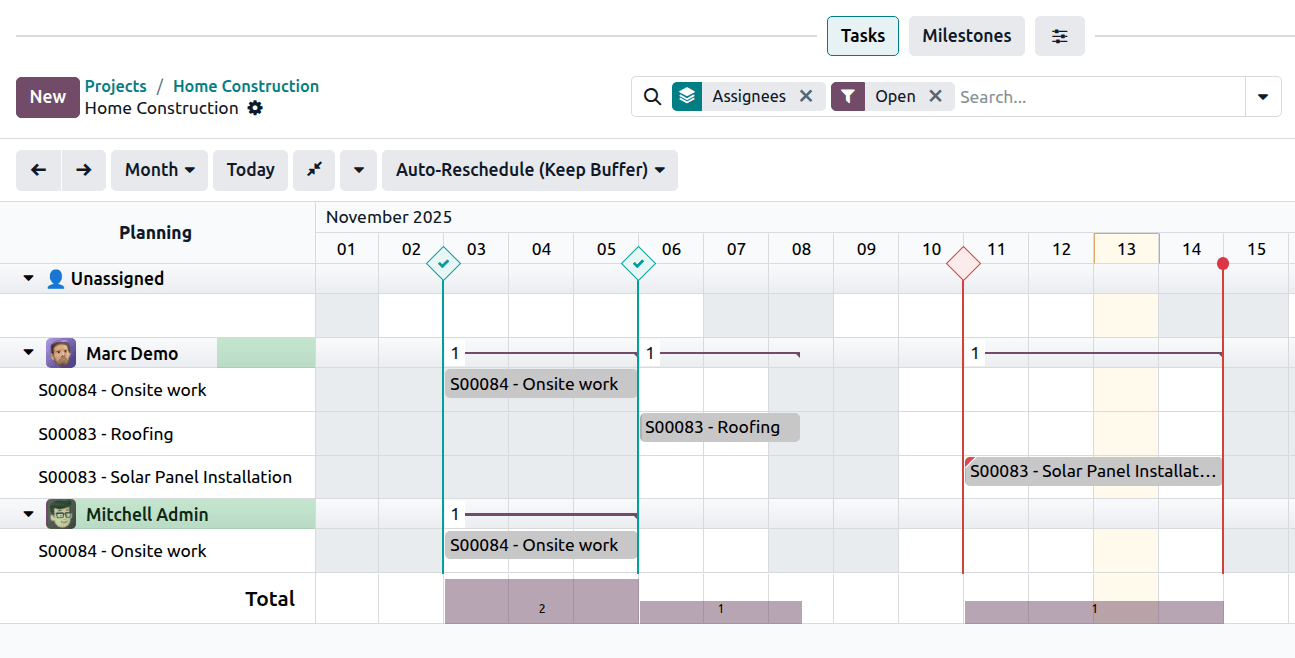

Na visualização de Gantt, um marco é mostrado como uma linha vertical marcada com uma forma de diamante, exibida no dia do prazo do marco. A linha é codificada por cor em azul para indicar que o marco ainda não atingiu seu prazo ou foi marcado como atingido (nesse caso, uma marca de verificação é exibida no marco). Um marco é codificado em vermelho se não foi atingido até seu prazo.

Se o prazo de um marco cair no mesmo dia que o prazo do projeto, ele será exibido com uma linha vertical marcada com um círculo e os mesmos princípios de codificação de cores acima se aplicam.

Além da visualização de Gantt, você também pode criar, editar e marcar marcos como atingidos a partir do painel do projeto <project/project-dashboard/milestones>.

Project milestones in Gantt view.
